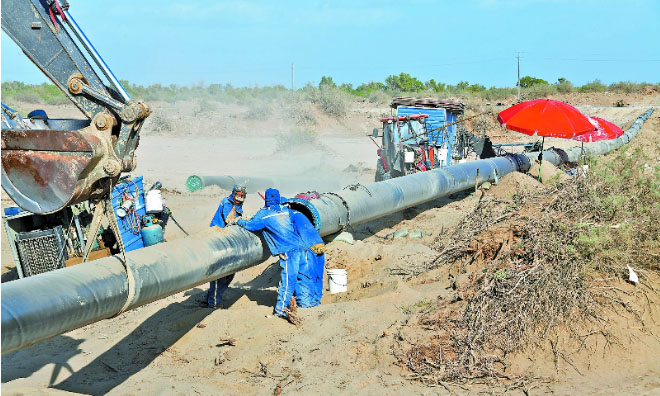

5月19日,在中国化学工程二化建承建的中安信资(新疆)燃气有限公司轮库输气管道项目施工现场,呈现一片热火朝天的施工繁忙景象。截至目前,该项目常态化疫情防控与生产经营等各项工作有序推进,已累计完成扫线及作业带清理142公里,管材到场113公里,布管104公里等内容。ZmX中国城市燃气协会

该项目投资约6.8亿元,输气管道干线全长142公里,起自塔河油田塔河集气总站,终至库尔勒上库石油石化产业园拟建末站,年输气能力28亿m3,预计于2020年8月完工。项目投用后,将为库尔勒市上库综合工业园区工业用户和居民日送天然气50万m3,并进一步加大塔里木盆地油气资源就地转化率,为振兴地方经济发挥积极作用。
